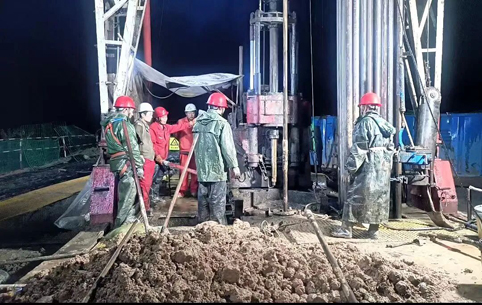

11月10日,由一八五公司地质钻探工程处226钻机承担的甘肃省庆城煤炭资源勘探项目Hs704钻孔顺利完工,终孔深度达1415米,创该区域钻探施工单孔深度新纪录。
该钻孔为水文兼探煤钻孔,设计深度1384米。在50多天的施工中,226钻机机组接连战胜了漏失、孔塌等复杂地层因素,更克服了雨季带来的施工不便,最终安全、高效的完成了施工任务。
裂隙发育,泥浆漏失
钻孔开孔之初,机组人员便面临松散层漏水、基岩界面岩心破碎的挑战。当钻至844米处时,泥浆严重漏失,施工一度面临停滞。
机组人员通过对岩心进行研判,确定是因地层裂隙发育所致。他们果断采取应对措施,及时采用粘土回填封堵裂隙,并及时调整泥浆性能参数,成功实现了有效护壁,解决了钻孔漏失的难题,为钻探工作扫清了首只“拦路虎”。
地层破碎,孔内坍塌
然而挑战接踵而至。当钻探施工至1130米处时,孔内开始出现掉块,进而发生坍塌。面对这一状况,机组人员沉着应对,通过对岩心的仔细分析,准确判断钻孔已进入高强度破碎地层。
为此,他们立刻调整施工策略:严格控制钻速,避免产生“钻屑团”堵塞环空;同时,采用“吊打”(轻压、快转)的钻进方式,以最大限度保证孔身质量,平稳穿越了该段危险地层。
雨季突至,人力开路
就在钻探攻坚的关键时期,雨季不期而至。连续的降雨使通往钻场的道路变得泥泞不堪,运输物资的车辆无法通行。生产不能停,时间不等人!
针对连阴雨天气,机组不等不靠,迅速组织人员,想方设法将钻杆、水泥、泥浆材料等生产必需品一趟趟运上山,硬是靠着钢铁般的意志,为钻机筑起了一条不间断的“生命补给线”,确保了钻探工作的持续进行。
终克难关,指标优良
经过机组50多个日夜的连续奋战,最终完成了该孔的钻探施工。钻孔最大孔斜仅2.78°、煤层长度采取率达到90%以上,达到优质钻孔规范要求。(李龙、何雨殊 一八五煤田地质有限公司 2025.11.11)
